الرياض · المملكة العربية السعودية · 24.76 شمالًا 46.64 شرقًا
مركز الملك عبدالله المالي (كافد)
منطقة مالية مساحتها 1.6 كم² في شمال الرياض، أُعلن عنها في مايو 2006 ولا تزال أعمال استكمالها جارية في 2026. تتابع هذه الصفحة إنشاءها عامًا بعد عام، وتربط كل مبنى بمعماريه ومالكه وشاغليه. ويعرض التوأم الرقمي ثلاثي الأبعاد المركز نهارًا ومساءً وليلًا، مع قطارات المترو وأضواء تحذير الطيران ومهبط المروحيات.
1.6 كم²مساحة الموقع، على قطعة أرض على شكل قطرة بين طريق الملك فهد والطريق الدائري الشمالي
385 مبرج صندوق الاستثمارات العامة، أطول مبنى في الرياض (HOK مع عمرانية، اكتمل في 2021)
95مبنى مكتملًا بحسب شركة إدارة وتطوير مركز الملك عبدالله المالي (2023–2026)
1 · 4 · 6مسارات قطار الرياض في محطة مركز الملك عبدالله المالي من تصميم زها حديد معماريون، العاملة منذ 1 ديسمبر 2024
15.46 كمطول شبكة الممرات المعلقة التي تضم 42 ممرًّا، وسجّلتها موسوعة غينيس للأرقام القياسية في يوليو 2025
+140شركة مستأجرة لمكاتب، وأكثر من 20,000 شخص يعملون في المركز (2025–2026)

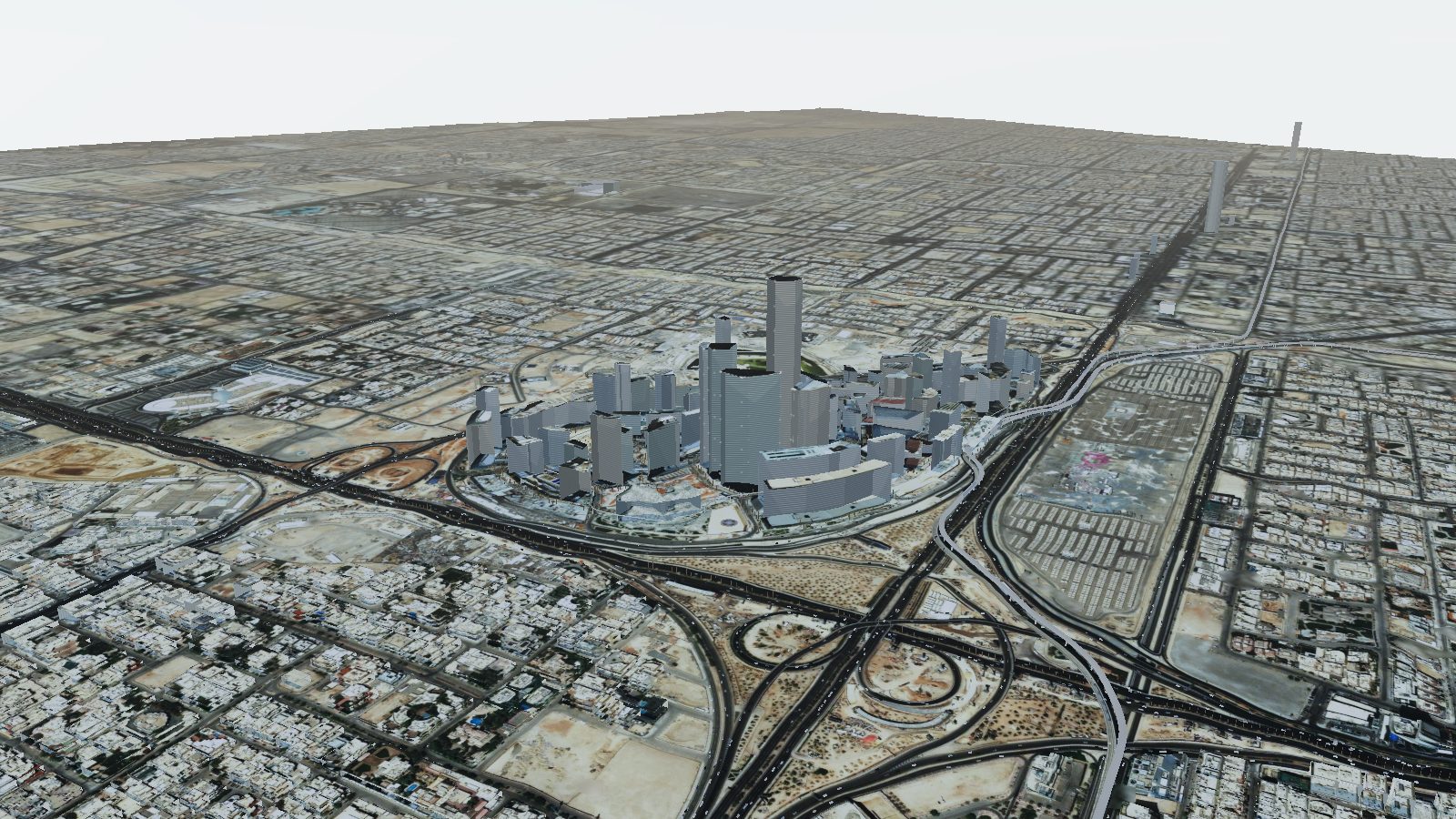

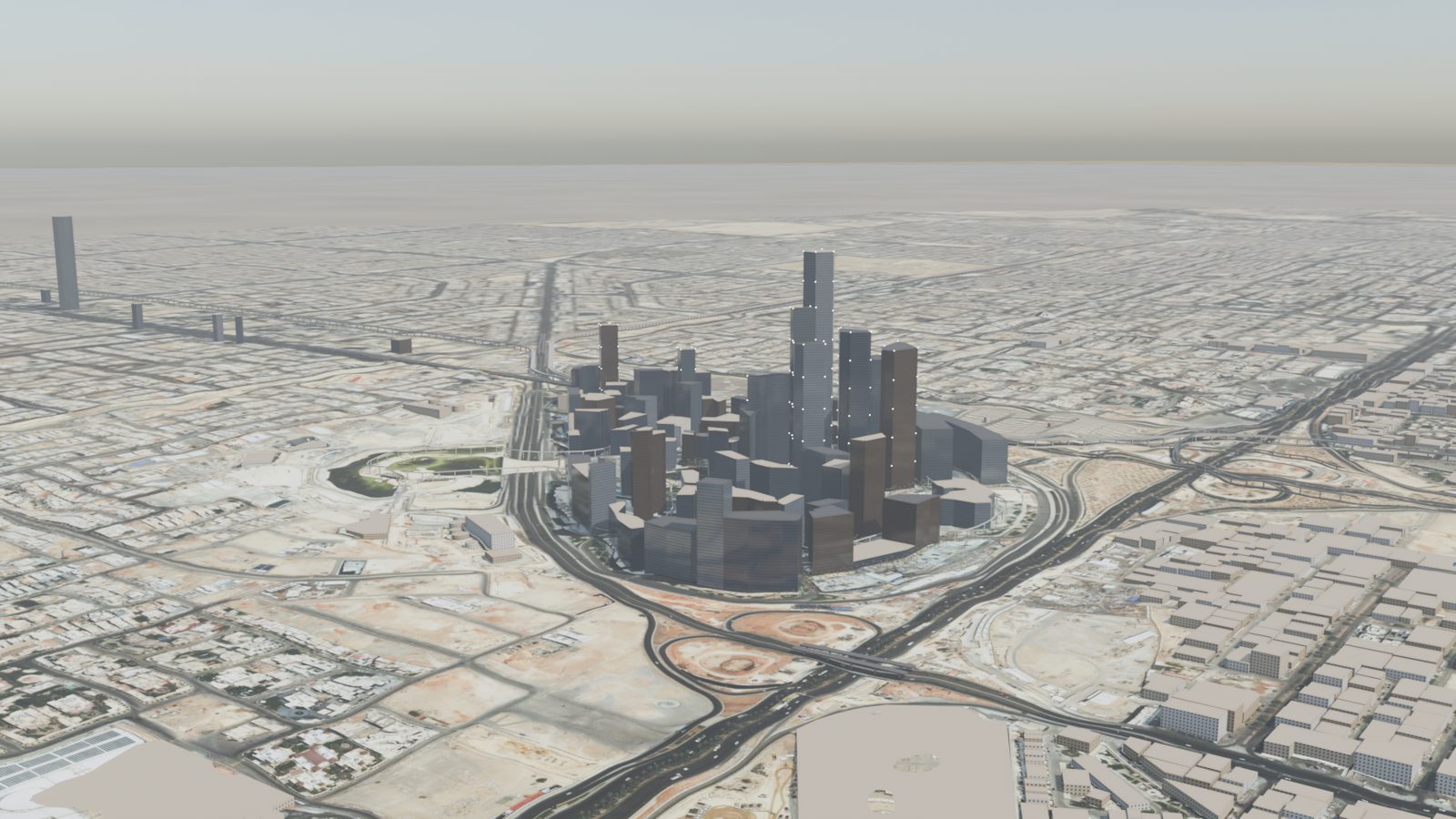

المركز بنموذج ثلاثي الأبعاد في الوقت الفعلي
بُني التوأم الرقمي من مساقط المباني وارتفاعاتها في أوبن ستريت ماب (OpenStreetMap)، وصور الأقمار الصناعية من Esri بدقة 0.54 م لكل بكسل، وبيانات تضاريس من فئة SRTM. ويعمل في المتصفح بتقنية WebGL على الحواسيب المكتبية والأجهزة اللوحية والهواتف. وتحل الارتفاعات المنشورة محل التقديرات في 34 برجًا، أما بقية الارتفاعات فمقدَّرة من مسقط المبنى ومعلَّمة في النموذج على أنها تقديرية.

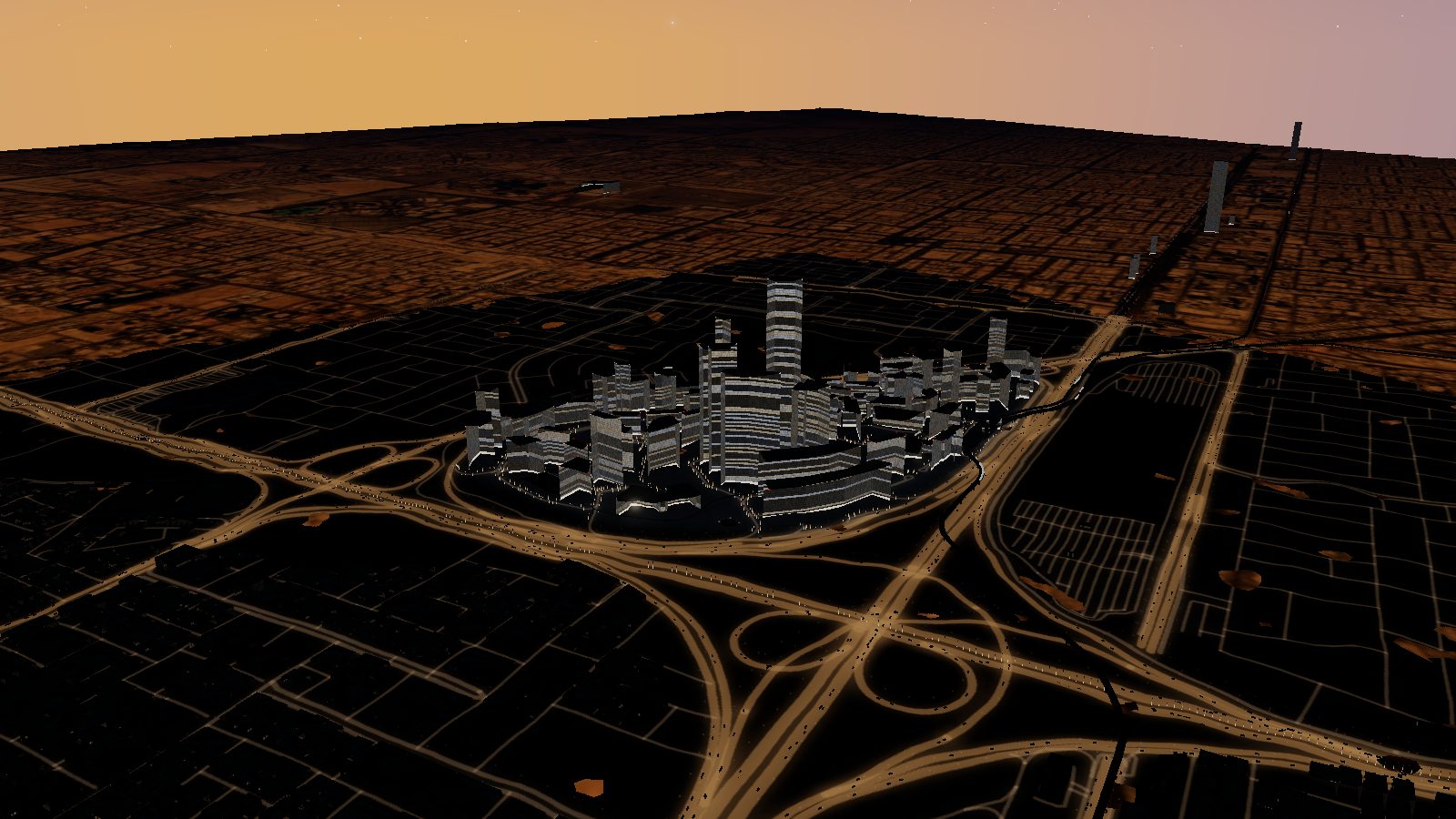

موقع الشمس في سماء الرياض دقيقةً بدقيقة، مع إعدادات جاهزة للنهار والمساء والليل
قطارات مترو الرياض على المسارات 1 إلى 6، ومنها المسار 1 المرتفع والجسر العلوي للمسارين 4 و6 عند كافد
مسار المونوريل في كافد (حلقة طولها 3.6 كم، ويُتوقع بدء الخدمة في 2027)
53 جسر مشاة معلقًا من أوبن ستريت ماب، و2,600 نخلة تمر على امتداد شوارع المركز مع إنارة موجهة إلى الأعلى ليلًا
أضواء تحذير الطيران تومض بالأحمر ليلًا وبالأبيض نهارًا على الأبراج التي يزيد ارتفاعها على 150 م
رحلات مروحيات من مهبط كافد، ومسار تحليق دائري للمسح حول برج صندوق الاستثمارات العامة
مكاتب مضاءة وحركة مرور على الطرق وإنارة الشوارع بعد غروب الشمس
يبني الملف scene.json، الذي يقرؤه التوأم الرقمي في المتصفح، مشهدًا في بلندر أيضًا: الأرض من صور الأقمار الصناعية، والمباني بزجاجها ونوافذها المضاءة، والجسور المعلقة، وجسور المترو، ومسار المونوريل، ومهبط المروحيات، والنخيل، وأضواء التحذير للطيران، مع سماء الرياض. ويُصدَّر المشهد بصيغ GLB وFBX وUSD إلى أنريل إنجن 5.8، حيث يضعه Cesium على الكرة الأرضية عند نقطة الأصل نفسها.

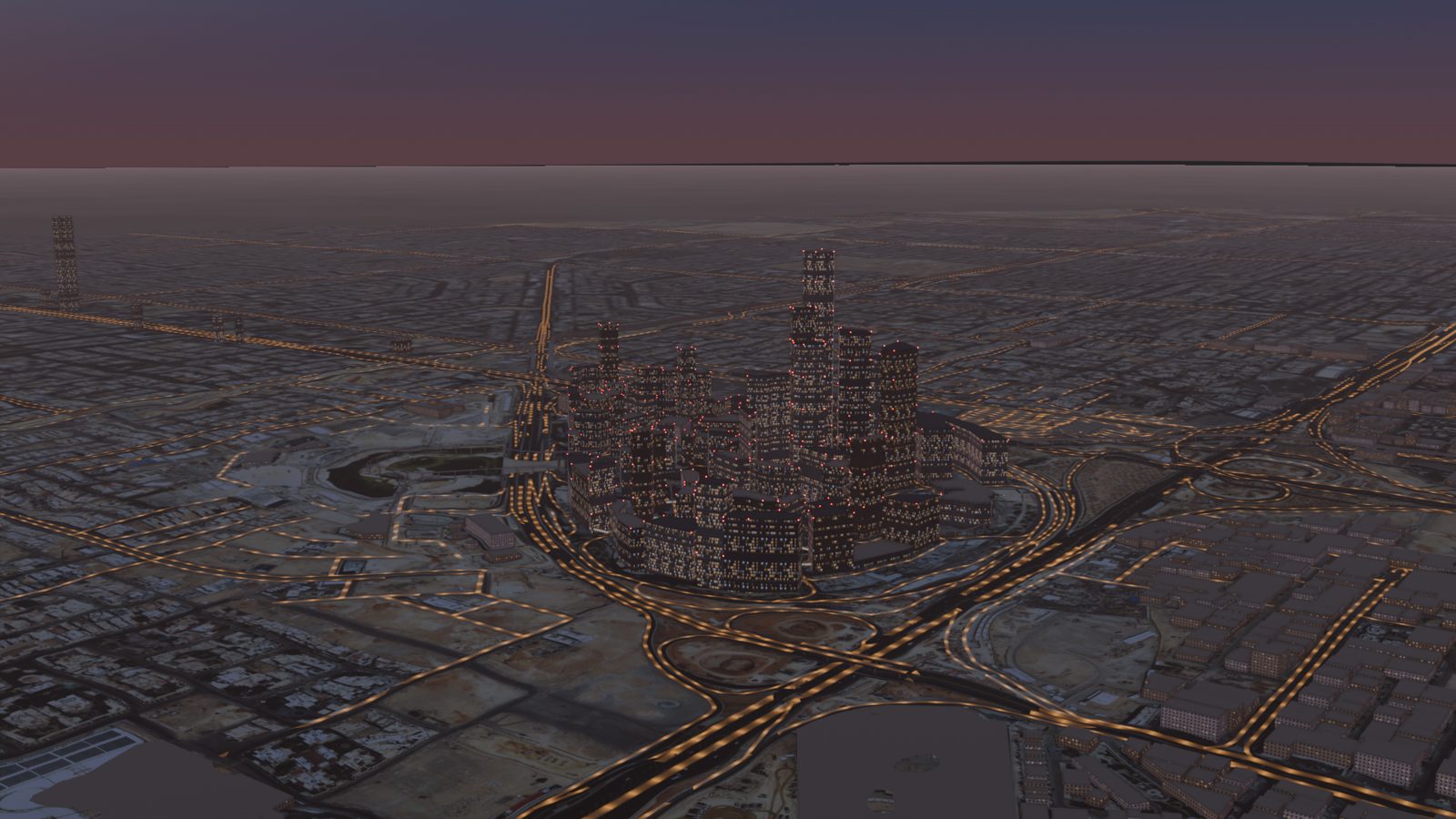

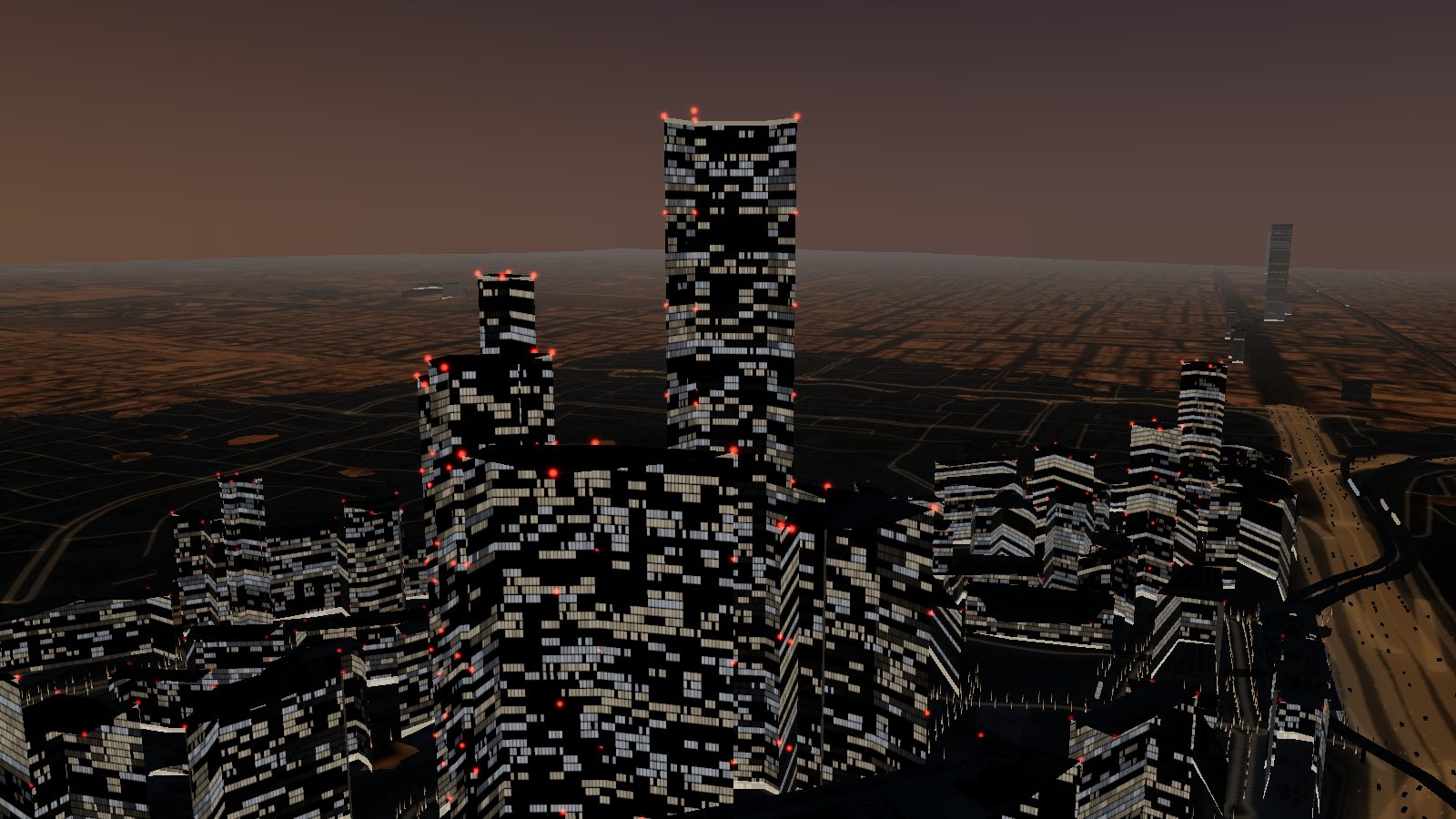

Blender · نهارBlender · مساءBlender · ليلBlender · برج صندوق الاستثمارات العامة نهارًاBlender · برج صندوق الاستثمارات العامة عند الغسقBlender · محطة مركز الملك عبدالله المالي مع قطار المسار 1
الإنشاء من 2006 إلى 2026
يتغير خط الأفق أعلاه مع التمرير. تظهر الأبراج في سنة الاكتمال التي نشرها معماريوها أو مجلس المباني الشاهقة والموئل الحضري (CTBUH)؛ أما المباني التي لم تُنشر سنة اكتمالها فتُرسم بخطوطها الخارجية حتى عام 2023، حين أعلنت شركة إدارة وتطوير مركز الملك عبدالله المالي اكتمال 95 مبنى.
2006
2003–2006
إصلاح السوق المالية وقرار البناء
أنشأ نظام السوق المالية الصادر في يونيو 2003 هيئةَ السوق المالية وسوقًا جديدة للأوراق المالية. وخططت الهيئة والمؤسسة العامة للتقاعد لمنطقة تضم مقريهما والبنوك من حولهما. وصدرت الموافقة الملكية في 7 مايو 2006، وأُطلق المشروع في الرياض في 9 مايو 2006: 1.6 مليون م² من الأراضي الفضاء شمال وسط المدينة لنحو 3 ملايين م² من مسطحات البناء. وفازت هينينج لارسن بالمسابقة الدولية للمخطط العام في 2006.
2007–2009
المخطط العام والمطوّر والعقود الأولى
أُسست شركة الاستثمارات الرائدة بمرسوم ملكي في 2007 ذراعًا عقارية للمؤسسة العامة للتقاعد، وأصبحت مطوّر المشروع. واعتُمد المخطط العام في 7 مارس 2007؛ وأصبحت هينينج لارسن الاستشاري الرئيسي في 2008، وتولت بورو هابولد الأعمال الهندسية للمخطط العام والحركة المرورية. وأُسندت القطع العشر الأولى أواخر 2008 بعقود تصميم وتنفيذ. وفي أكتوبر 2009 فازت مجموعة بن لادن السعودية بـ30 قطعة أخرى، بعقد أُفيد بأن قيمته 3.7 مليار دولار أمريكي.

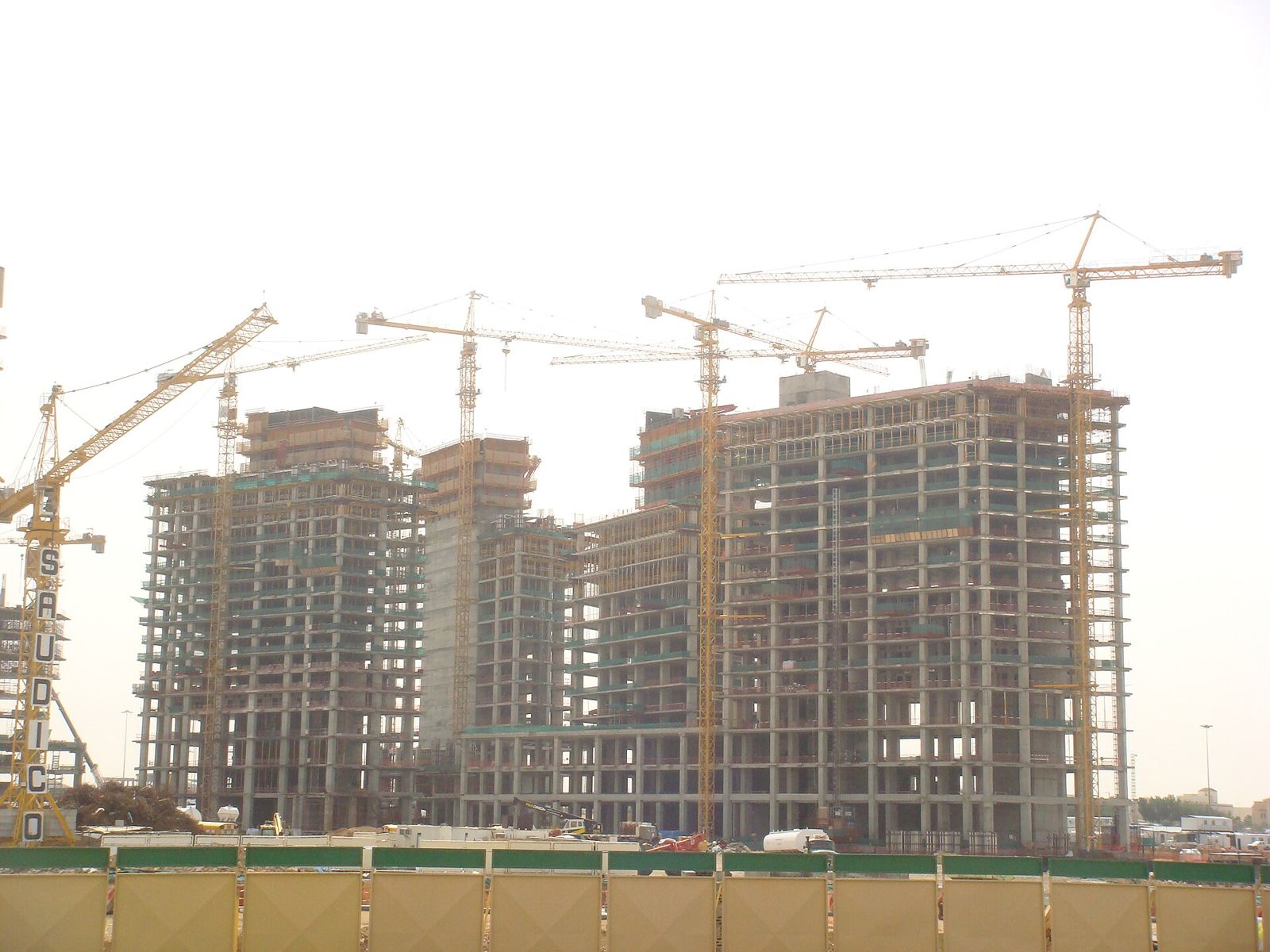

بدأ في 2010 بناء برج هيئة السوق المالية (برج صندوق الاستثمارات العامة حاليًا) ومركز التجارة العالمي في كافد وبرج بنك مجلس التعاون الخليجي (برج بنك الرياض حاليًا). وأسندت شركة الاستثمارات الرائدة مشروع المونوريل بطول 3.6 كم إلى سعودي أوجيه مع بومبارديير في أبريل 2010. ووقّعت سامسونج سي آند تي وشركة Contracting & Construction Enterprises عقد برج تداول في 2012. وفي مايو 2013 فازت زها حديد معماريون بمسابقة تصميم محطة مركز الملك عبدالله المالي، وبدأت تبريد السعودية توريد المياه المبردة في سبتمبر 2013.

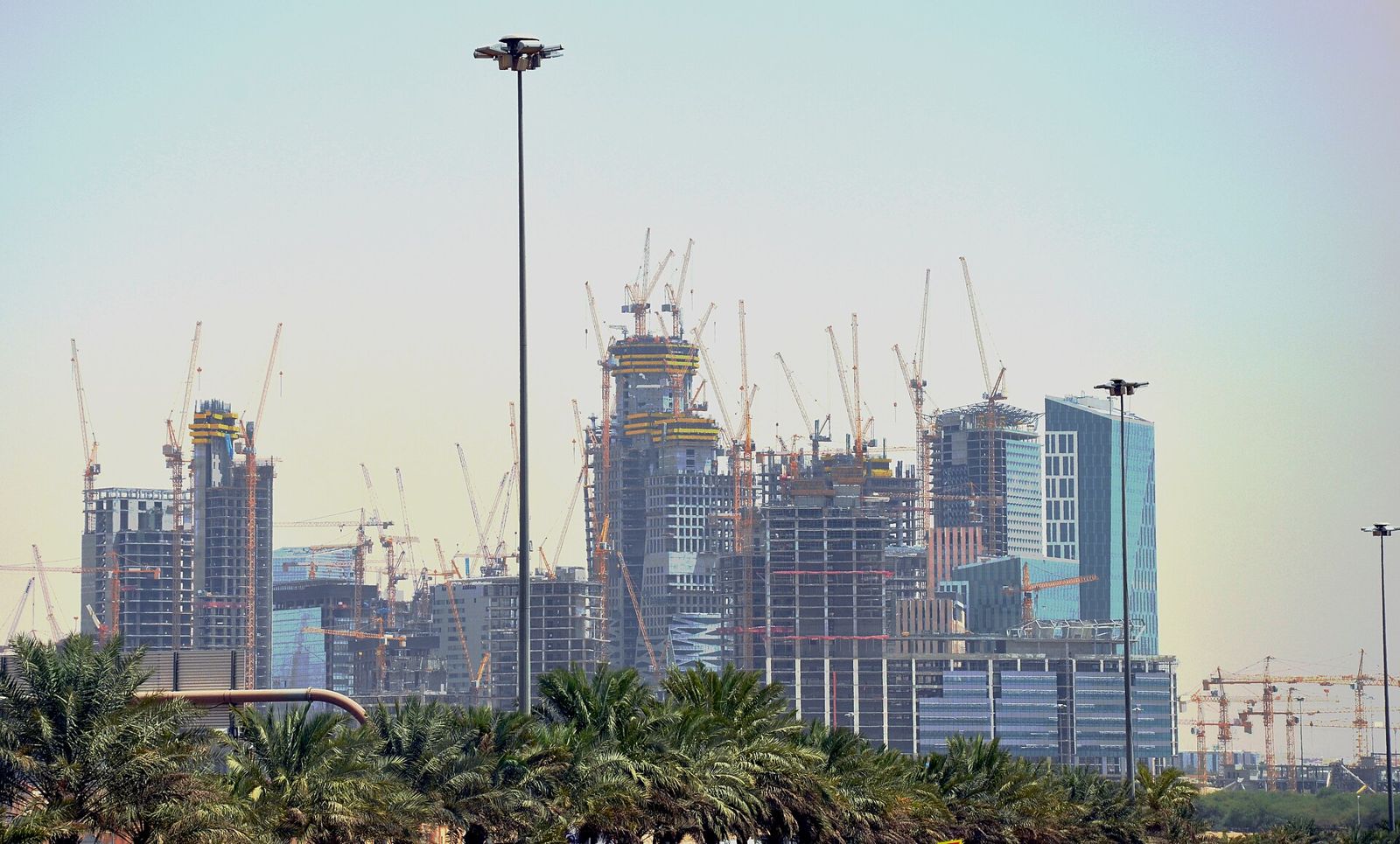

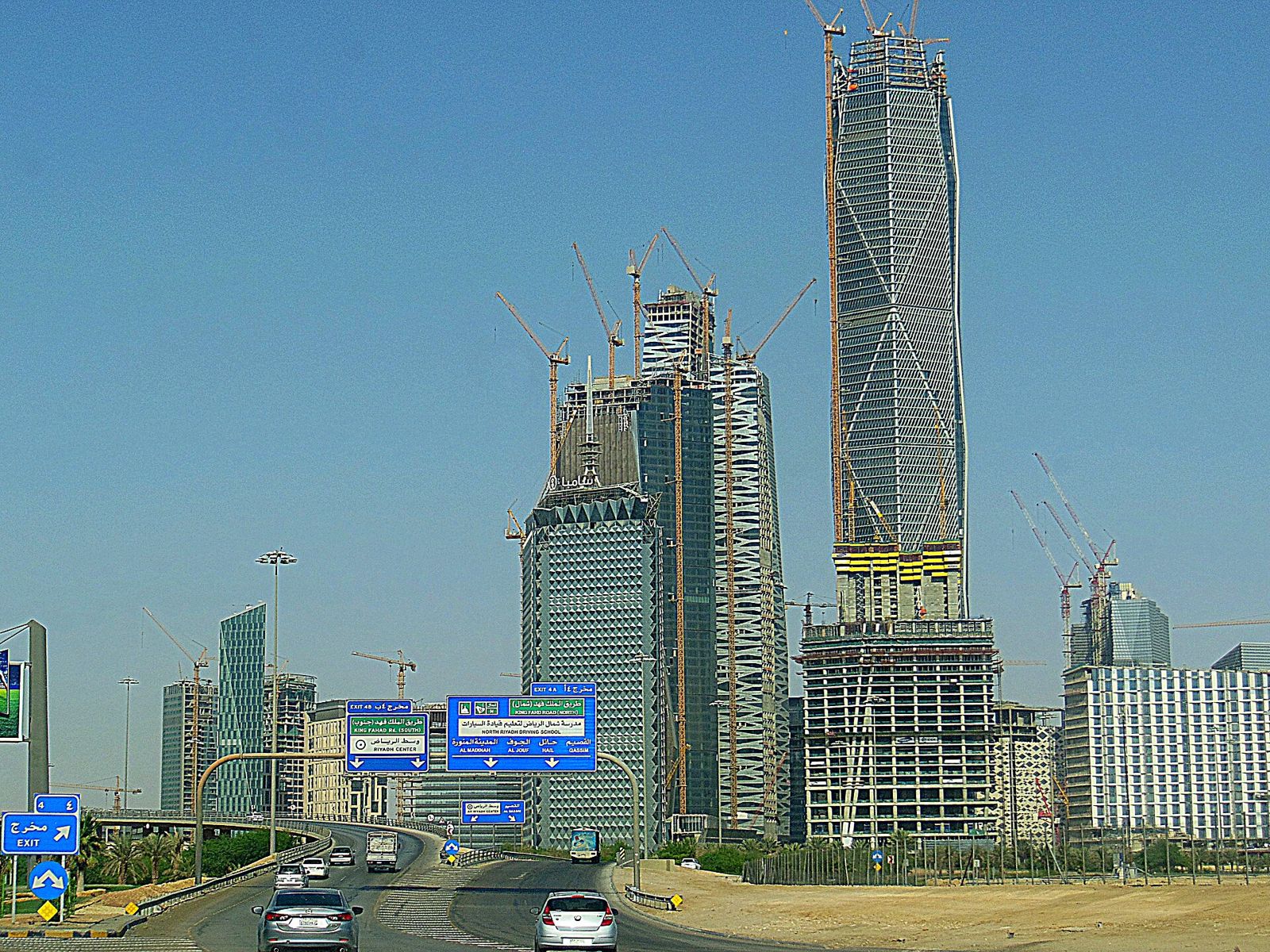

بلغ برج هيئة السوق المالية ارتفاعه الكامل البالغ 385 م نحو عام 2014، وعُرضت أول عربة مونوريل من بومبارديير في برلين في أكتوبر 2014. وصدرت رؤية السعودية 2030 في أبريل 2016 وسمّت كافد منطقةً خاصة. وفي مايو 2016 أوقفت مجموعة بن لادن السعودية العمل بسبب تأخر المدفوعات، وأفادت تقارير في يونيو 2016 بأن الملكية ستنتقل من المؤسسة العامة للتقاعد إلى صندوق الاستثمارات العامة.

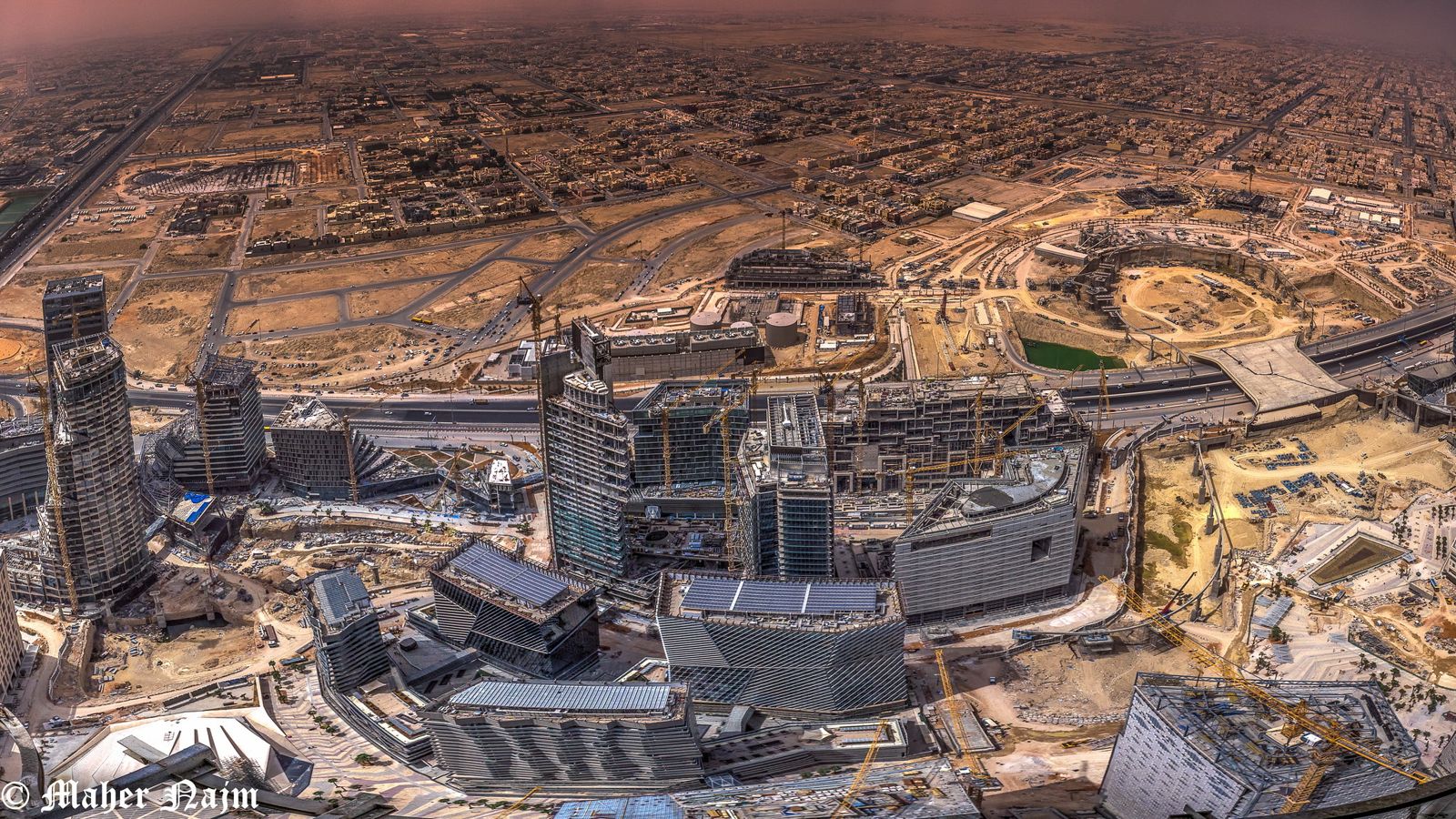

في نوفمبر 2017 تسلّم صندوق الاستثمارات العامة من المؤسسة العامة للتقاعد المركزَ غير المكتمل المكوّن من 73 مبنى، بقيمة أُفيد بأنها 30 مليار ريال. وتأسست شركة إدارة وتطوير مركز الملك عبدالله المالي في 2018 شركةً تابعة مملوكة بالكامل للصندوق. واستُؤنف العمل في أبريل 2018، وبحلول يوليو عادت الرافعات إلى الموقع وبلغت نسبة إنجاز الإنشاء نحو 70 في المئة.
فاز الجامع الكبير بكافد، من تصميم عمرانية، بجائزة دولية للعمارة الدينية في 2020. وفي 2021 حصل المركز على شهادة LEED لتطوير الأحياء (المرحلة 2) بالمستوى البلاتيني، واتفق بنك الرياض على شراء البرج البالغ ارتفاعه 264 م ليكون مقره الرئيس، واكتمل برج صندوق الاستثمارات العامة بارتفاع 385 م.
اكتمل مركز التجارة العالمي في كافد (304 م) وبرج تداول (200 م) في 2022، واختارت المجموعة السعودية للأبحاث والإعلام المركزَ لمقرها الرئيس. وفي أغسطس 2023 أعلنت شركة إدارة وتطوير مركز الملك عبدالله المالي اكتمال 95 مبنى ووجود 12,500 ساكن. وفي أكتوبر 2024 أُعيدت ترسية المونوريل على CRRC وحسن علام. وافتُتح قطار الرياض في 1 ديسمبر 2024 بالمسارات 1 و4 و6 التي تلتقي في محطة مركز الملك عبدالله المالي.
رقم قياسي للممرات المعلقة وفنادق جديدة ورحلات مروحيات
في يوليو 2025 سجّلت موسوعة غينيس للأرقام القياسية ممرات كافد المعلقة أكبرَ شبكة ممرات مشاة معلقة ومتصلة: 15.46 كم و42 ممرًّا مكيّفًا تربط 95 مبنى. وافتُتح فندق كيمبتون كافد الرياض في سبتمبر 2025، وانتقل بنك الرياض إلى برجه في أكتوبر 2025، وبدأت شركة طيران الهليكوبتر رحلاتها من مهبط كافد في نوفمبر 2025. وفي 2026 افتُتح فندق دبليو كافد - الرياض في أبريل، وحصلت شركة إدارة وتطوير مركز الملك عبدالله المالي على تسهيل مرابحة بقيمة 12 مليار ريال في يونيو، وافتُتح فندق أثيل كافد من تصميم فوستر و بارتنرز في سبتمبر. ومن المقرر أن يبدأ المونوريل الخدمة بنهاية 2027.
يضع المخطط العام لهينينج لارسن الأبراج متقاربة على قطعة أرض على شكل قطرة، ويربطها بممرات معلقة على ارتفاع طابق واحد فوق الشارع، ليعبر الناس المركز في الظل وعبر جسور مكيّفة. ويمتد في الوسط وادٍ منسَّق بالمزروعات على عمق نحو 5 م تحت مستوى الشوارع المحيطة. والمخطط أدناه مرسوم من بيانات أوبن ستريت ماب: مساقط المباني ملوّنة بحسب الارتفاع، وجسور المشاة المعلقة بالذهبي، وحلقة المونوريل ومسارات المترو بألوانها الرسمية.
المباني، الأغمق هو الأعلى
جسور المشاة المعلقة
حلقة المونوريل (2027)
مسارات المترو 1 و4 و6
مهبط المروحيات
المباني
أبراج المركز ومعالمه مع الارتفاع وعدد الطوابق والمعماري وسنة الاكتمال وأبرز الشاغلين. يفتح كل اسم صفحة بمصادرها.

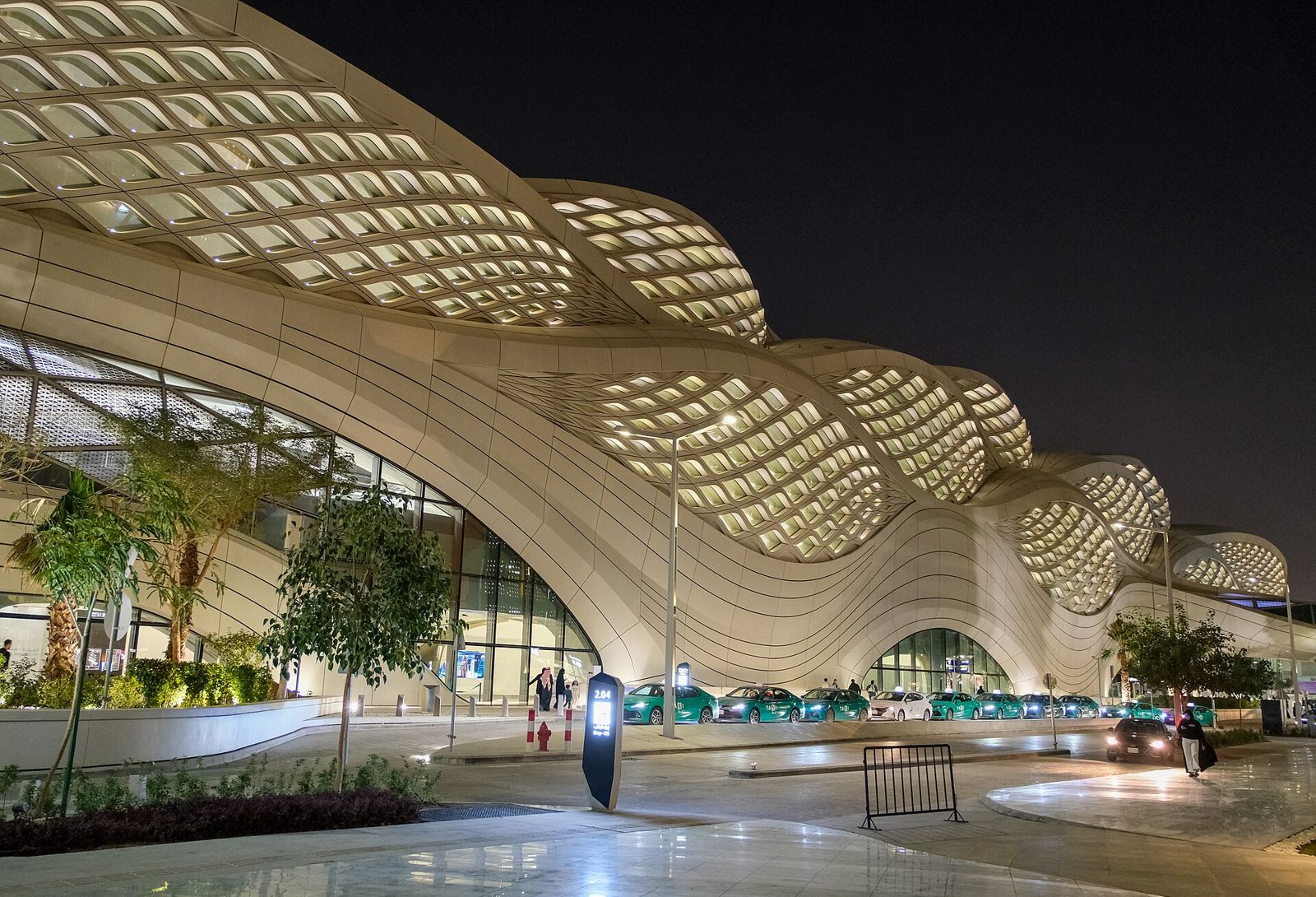

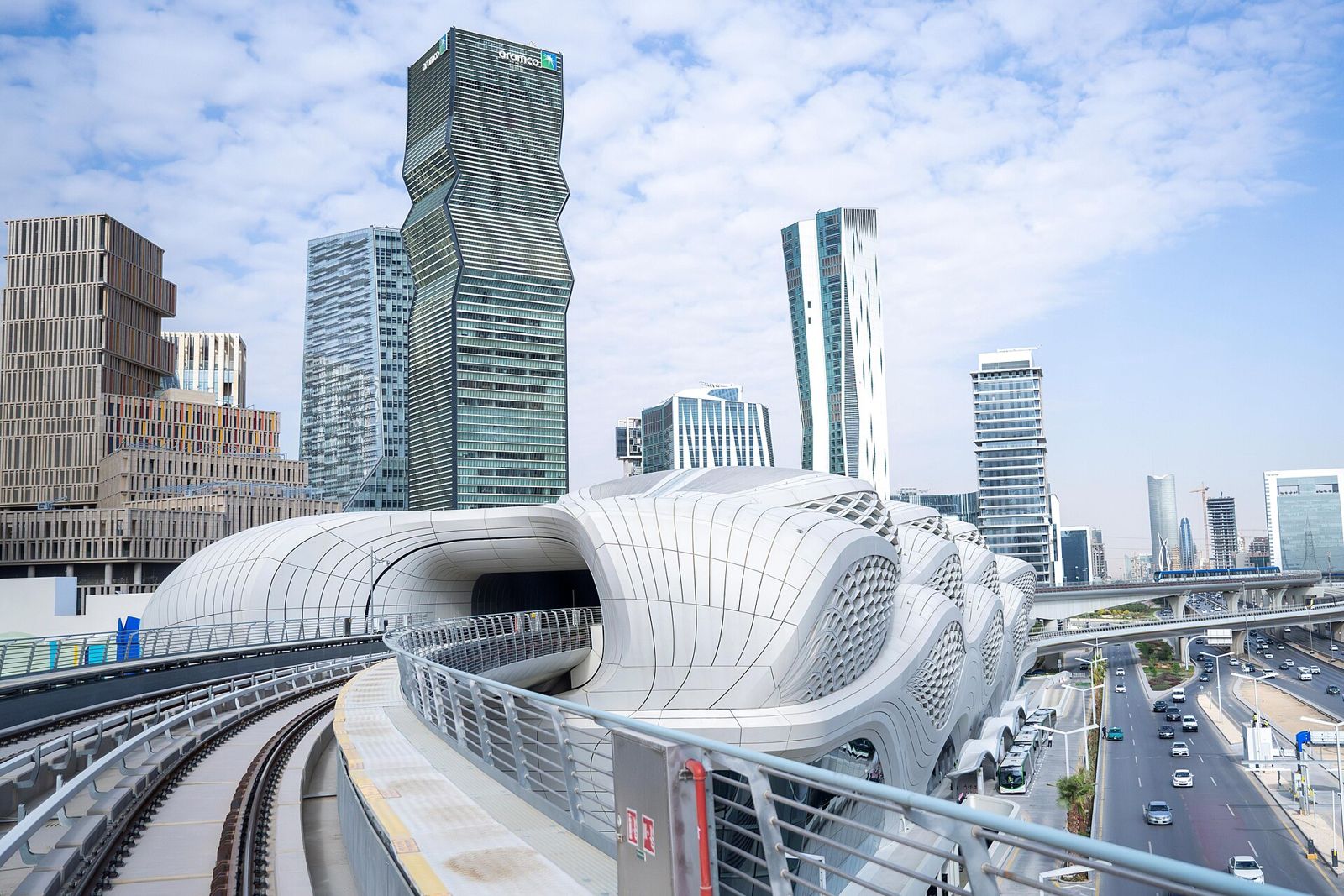

محطة مركز الملك عبدالله المالي، من تصميم زها حديد معماريون، محطة تبادل بين المسار الأزرق 1 والمسار الأصفر 4 والمسار البنفسجي 6 في قطار الرياض. افتُتحت مع الشبكة في 1 ديسمبر 2024، وتحمل شهادة LEED الذهبية. ويمر المسار 1 على جسر علوي عبر المركز ويدخل نفقًا على بعد نحو 1.3 كم إلى الجنوب الشرقي، ويتشارك المساران 4 و6 جسرًا علويًا باتجاه حي الربيع.
يستخدم المسار 1 قطارات سيمنز إنسبيرو من أربع عربات (75.7 م، 522 راكبًا)، ويستخدم المساران 4 و6 قطارات ألستوم ميتروبوليس من عربتين (36 م، 231 راكبًا). وتمر القطارات كل 3 إلى 5 دقائق في أوقات الذروة وكل 5 إلى 10 دقائق في غيرها، من 05:30 حتى منتصف الليل من السبت إلى الخميس.
أُسندت حلقة المونوريل بطول 3.6 كم وست محطات أول مرة في 2010 إلى سعودي أوجيه وبومبارديير، ولم تدخل الخدمة. وأعادت شركة إدارة وتطوير مركز الملك عبدالله المالي ترسيتها على CRRC وحسن علام في 30 أكتوبر 2024؛ وتشرف إيجيس على الإنشاء، والمستهدف بدء خدمة الركاب بنهاية 2027.

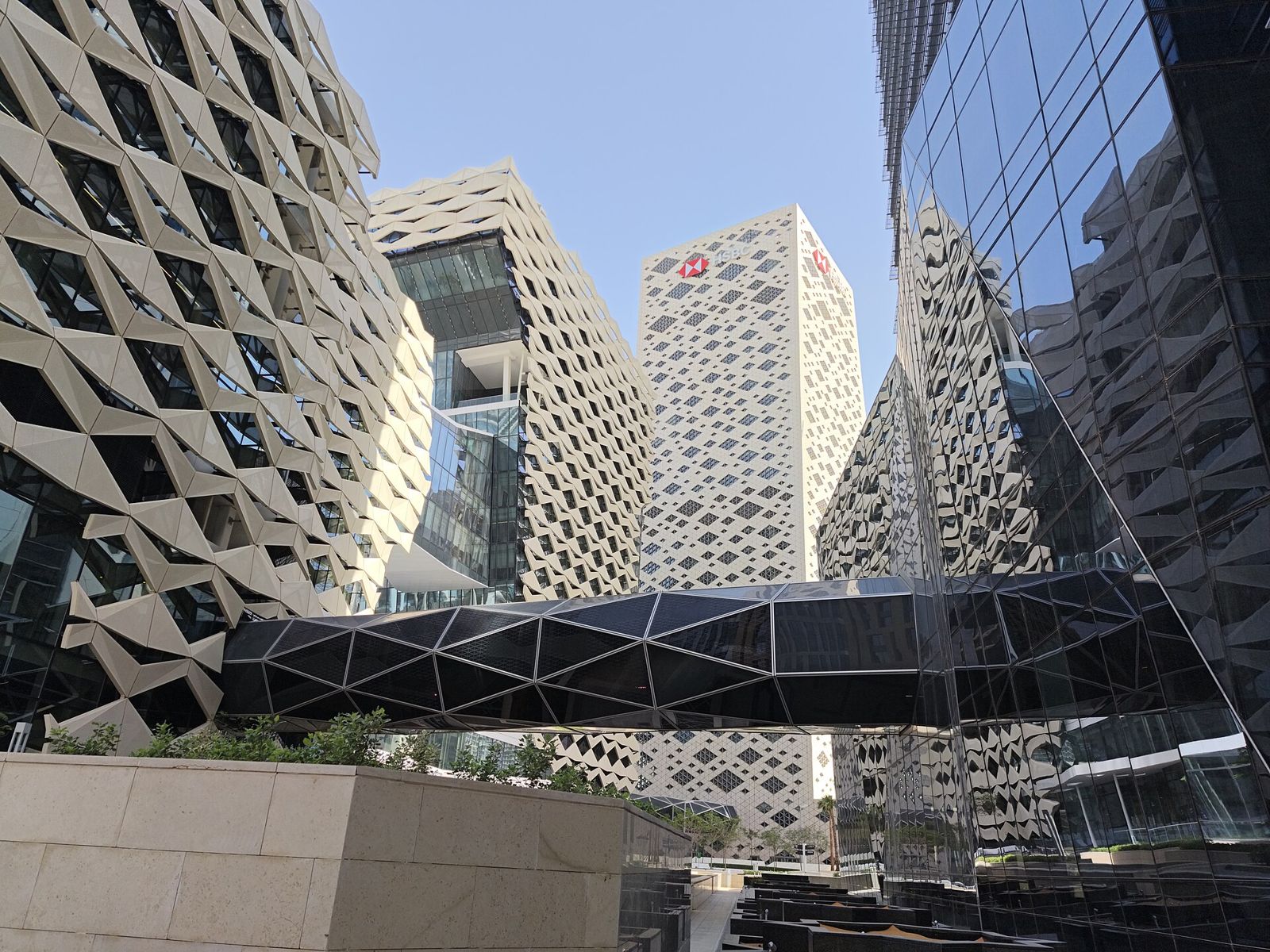

تربط شبكة الممرات المعلقة 95 مبنى بـ42 ممرًّا مكيّفًا على امتداد 15.46 كم (موسوعة غينيس للأرقام القياسية، يوليو 2025). ويرسم أوبن ستريت ماب 53 مقطعًا من جسور المشاة المعلقة، وتظهر كلها في التوأم ثلاثي الأبعاد.
بعد الغروب: أضواء تحذير الطيران ومهبط المروحيات والنخيل
يحمل كل برج يزيد ارتفاعه على 45 م أضواءَ تحذير الطيران. وبموجب الملحق 14 لمنظمة الطيران المدني الدولي (إيكاو)، تومض أضواء العوائق متوسطة الشدة بالأحمر من 20 إلى 60 مرة في الدقيقة ليلًا؛ وتستخدم المنشآت التي يزيد ارتفاعها على 150 م أضواءً عالية الشدة تومض بالأبيض نهارًا بمعدل 40 إلى 60 ومضة في الدقيقة، ولا تزيد المسافة بين مستويات الأضواء على 105 م. ويُومض التوأم جميع الأضواء معًا بمعدل 40 ومضة في الدقيقة، وهو النمط الذي توصي به إيكاو لمجموعة من العوائق.
بدأت شركة طيران الهليكوبتر، المملوكة لصندوق الاستثمارات العامة، رحلاتها من مهبط كافد في نوفمبر 2025، ووقّعت مع شركة إدارة وتطوير مركز الملك عبدالله المالي في فبراير 2026 اتفاقية لإضافة مهابط وخدمات. وتُحدَّد منطقة الهبوط في مهبط المروحيات بأضواء خضراء ثابتة، ومنطقة الاقتراب بأضواء بيضاء، ويُضاء المهبط بالكشافات؛ ويعرض التوأم المهبط الأرضي المرسوم في أوبن ستريت ماب.

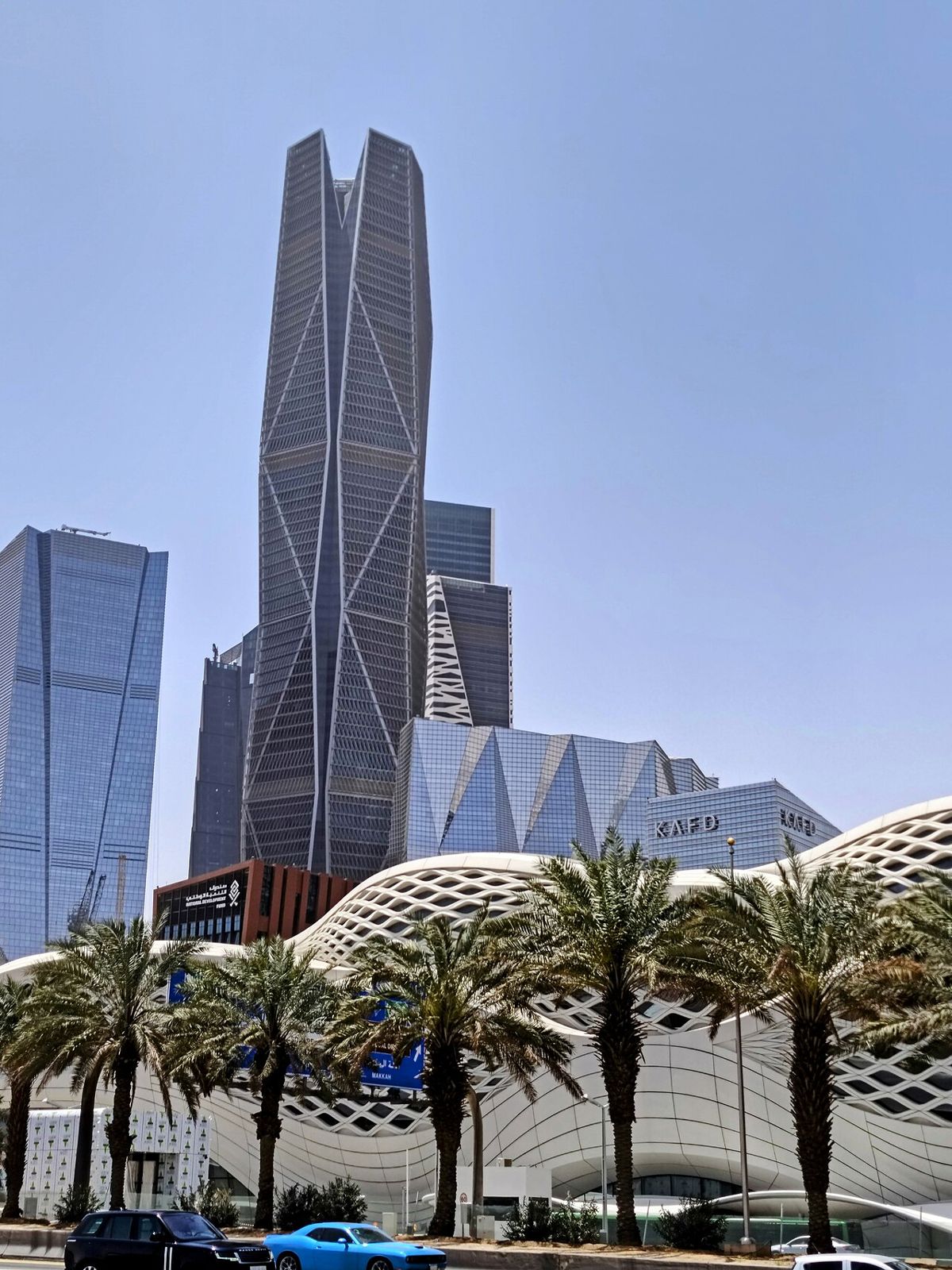

يصطف نخيل التمر (Phoenix dactylifera) على امتداد شوارع المركز والوادي. ولم ينشر كافد قائمة بالمزروعات، لذا يضع التوأم نخلةً كل 11 م على امتداد الشوارع وممرات المشاة داخل المركز، مع إنارة دافئة موجهة إلى الأعلى بعد الغسق.
الشركات والمؤسسات
جهات لها مقار رئيسة أو مقار إقليمية أو مكاتب في كافد، مع روابط إلى مواقعها الرسمية. أعلن كافد في نوفمبر 2024 وجود 75 شركة لها مقار إقليمية في المركز؛ وتذكر بيانات كافد اللاحقة أعدادًا بين 19 و25 بحسب التعريف المعتمد.
يستخدم التوأم صور الأقمار الصناعية للأرض والأسطح. أما نماذج المسح التصويري (الفوتوغرامتري) لكافد الملتقطة من الطائرات فتعطي الشكل الهندسي الحقيقي للواجهات الذي تفتقر إليه البيانات المفتوحة؛ والنماذج والصور التي عُثر عليها أثناء البحث مدرجة أدناه مع أصحابها وتراخيصها.
Riyadh KAFD 1: نموذج تناثر غاوسي (Gaussian splat) جوي من إعداد Bart Sakwerda
التُقط من الجو فوق كافد وعولج في Polycam في أكتوبر 2023: 755,860 عنصرًا غاوسيًّا أُعيد بناؤها من فيديو جوي. ويُظهر النموذج الواجهات والأسطح وجسور المشاة المعلقة كما كانت في 2023، قبل عامين من افتتاح الفنادق والمقر الرئيس لبنك الرياض.
Google Photorealistic 3D Tiles (Riyadh) · Google (via Cesium ion asset 2275207 or Map Tiles API) · Google Maps Platform / Map Tiles API terms; on-screen Google attribution required · Cesium ion Community plan free for personal/non-commercial use (1,000 root tile requests per month per Cesium forum); Cesium ion Commercial USD 149/month (individual) or USD 524/month (team); direct Google Map Tiles API billed per root tileset request (Enterprise SKU, current rate not retrieved)
Cesium OSM Buildings · Cesium (OpenStreetMap contributors data) · ODbL (OpenStreetMap data) via Cesium ion · 0 on Cesium ion Community plan
PIF Tower (SketchUp) · Brady Cloud · 3D Warehouse terms of use (licence not stated on the model page) · 0
KAFD World Trade Center - Saudi arabia · 1Quad (sketchfab.com/1.Quad) · Sketchfab view/embed only; files sold on Fab under Fab Standard licence · Embed 0; Fab USD 29.99 personal / USD 49.99 professional
PIF tower - Saudi arabia · 1Quad (sketchfab.com/1.Quad) · Sketchfab view/embed only; files sold on Fab under Fab Standard licence · Embed 0; Fab USD 7.99 personal / USD 9.99 professional
KAFD Metro Station Riyadh · 1quad (Fab) · Fab Standard licence · USD 14.99 personal / USD 19.99 professional
KAFD Metro Station (Rhino) · archsquad (CGTrader) · CGTrader royalty free (as reported by the aggregator) · USD 50 (aggregator listing, not verified on CGTrader, which blocked automated access)
كافد منطقة مالية وتجارية مساحتها نحو 1.6 كم² في حي العقيق شمال الرياض. أُطلق في مايو 2006، ويملكه ويديره صندوق الاستثمارات العامة عبر شركة إدارة وتطوير مركز الملك عبدالله المالي منذ 2017–2018، ويضم في 2026 صندوق الاستثمارات العامة وتداول السعودية ومقار رئيسة لبنوك ومقار إقليمية لشركات دولية، إلى جانب فنادق ومساكن.
كم يبلغ ارتفاع برج صندوق الاستثمارات العامة؟
يبلغ ارتفاع برج صندوق الاستثمارات العامة 385 م، وعدد طوابقه 72 بحسب مجلس المباني الشاهقة والموئل الحضري (CTBUH)، فيما تذكر HOK أنها 80. صممته HOK مع عمرانية، وبنته مجموعة بن لادن السعودية، وبدأ إنشاؤه في 2010 باسم برج هيئة السوق المالية، واكتمل في 2021.
ما مسارات المترو التي تتوقف في كافد؟
يلتقي المسار الأزرق 1 والمسار الأصفر 4 والمسار البنفسجي 6 من قطار الرياض في محطة مركز الملك عبدالله المالي التي صممتها زها حديد معماريون. وينتهي المساران 4 و6 في كافد.
هل يعمل مونوريل كافد؟
ليس بعد. أُعيدت ترسية الحلقة البالغ طولها 3.6 كم مع ست محطات في أكتوبر 2024، ويُتوقع أن تنقل الركاب بنهاية 2027.
من صمم المخطط العام لكافد؟
فازت هينينج لارسن بالمسابقة في 2006 وأصبحت الاستشاري الرئيسي في 2008، وتولت بورو هابولد الأعمال الهندسية للمخطط العام والحركة المرورية. وصممت اثنتان وعشرون شركة معمارية المباني منفردة.
